本工程位于XXX市XXX区XXX镇,东面为XXX路,南面为XXX路,西面为工业建筑,北面为规划河道XXX河。总建筑面积46561.38m2(其中地上42560.83m²,地下4000.55㎡),总建设用地面积27368.5m2。工程范围包括:1-1#辅助用房(地上5层,地下1层)、1-2#生产车间(地上3层)、门卫1、2、3#用房(地上1层)。
本工程结构形式为装配式混凝土框架结构,抗震等级1-1#辅助用房、门卫三级,1-2#生产车间二级,设计使用年限为50年。基础为桩基础。
现场临建设置如下:现场围墙、现场临时道路、加工场及堆料场、仓库、试验室、厕所等设施的修建;管理人员办公区及生活区(包括业主、监理、总包办公室、门卫室、宿舍、食堂、厕所、淋浴房)设置在现场东北角;工人生活区(包括工人宿舍、食堂、卫生间、淋浴房、洗漱室)等设置在现场北侧。(现场临建布置详见施工现场平面布置图)。

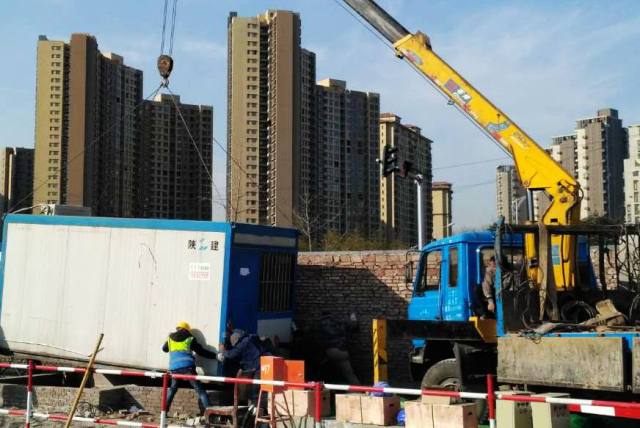

为不影响正式工程的开工。计划开始时间为2018年7月20日,完成时间为2018年8月20日。挑选专业的临建队伍进行建设,满足质量、安全文明、消防环保等方面的要求。
2 围墙一(永久基础+临时上部围挡) M 510m 基础利用永久围墙基础,上部彩钢板
7 道路一(永久路基+临时面层) M2 详清单 详清单 7米宽,每40米设雨水井,定期掏清。
8 道路二(临时) M2 详清单 详清单 4米/6米宽,每40米设雨水井,定期掏清。
9 沉淀池 M3 2 底80厚C15混凝土,四周砖砌240厚,顶部钢筋砼盖板
7 化粪池 M3 1 采用成品玻璃钢化粪池,按200人考虑,有效容积选用20立方。
在办公区围墙边砌筑200厚砖墙,外贴仿石砖,池内填土种植花草和树木。具体高为0.5米,宽1.4米,长2.2米。
支腿采用200厚MU10水泥砖、M5水泥砂浆砌筑,下做100厚,400宽C15垫层。每个洗漱池为5跨,每跨3.3米长,总长16.5米,每跨布置预制板,总宽度1.5米,中间设置100厚隔墙,用来固定给水管,排水管设置在第2和4跨中间,预留洞为DN50。预制板为100厚,上采用20厚1:2.5水泥砂浆找平,外侧及上面贴200*300白色瓷砖。
施工主入口进入施工区设置地磅一台80(3米*12米),具体由厂家进行安装。
施工主入口设置8米宽2.2米高无门楼式大柱,办公室及民工生活区设置6米宽2.2米高无门楼式大门,其他厂门均按6米宽无门楼式大门。(字样参照公司最新要求)
15)电瓶车停车位(充电棚)做法民工生活区及现场均设置一处,民工生活区3米宽*15米,现场3米宽*15米,前高3米,后高2.4米。
采用成品玻璃钢化粪池,生活区及现场厕所外各设置1座。按200人考虑,有效容积选用20立方。
采用成品隔油池,生活区食堂设置1座。按300人考虑,按2.25立方/h选型。
本工程在场地内东西两侧各设置2榀钢筋加工厂防护棚,加工棚区域地坪采用120厚C20混凝土硬化,加工棚具体做法如图:
民工宿舍及管理人员宿舍采用5个3插口USB插座插座,民工宿舍及管理人员宿舍照明采用LED节能照明(具体详见节点图)。
为确保临建施工计划保质、保量、保安全完成,项目部以项目经理为组长,工程部、物资部和其他各部门密切配合共同进行临建施工的小组。
3、现场临水管布置必须按照临水管线布置图来施工,并根据现场污水井(同时要考虑市政要求)和本方案的排水图,严格按照方案施工,以防由于排水坡度等问题而造成无法将现场的水排至污水沟。
5、活动板房采用阻燃玻璃丝锦复合板材。板房框架采用金属结构,需要做好房屋的接地防雷。在房屋周边用角钢打入地下,然后通过镀锌扁钢将地下角钢连接到一起,并与板房的框架主结构焊接好。
6、临建施工应保质、保量、保进度、保安全及各项要求完成,同时还需满足业主的要求,并做好施工影像记录。
3、宿舍,办公区必须按相关规范要求设置灭火器,每100㎡设置2只10L干粉灭火器,有专人负责,定期检查。
4、现场道路根据季节变换派专人洒水,在场地上容易起灰的地方进行撒水或覆盖保护。
